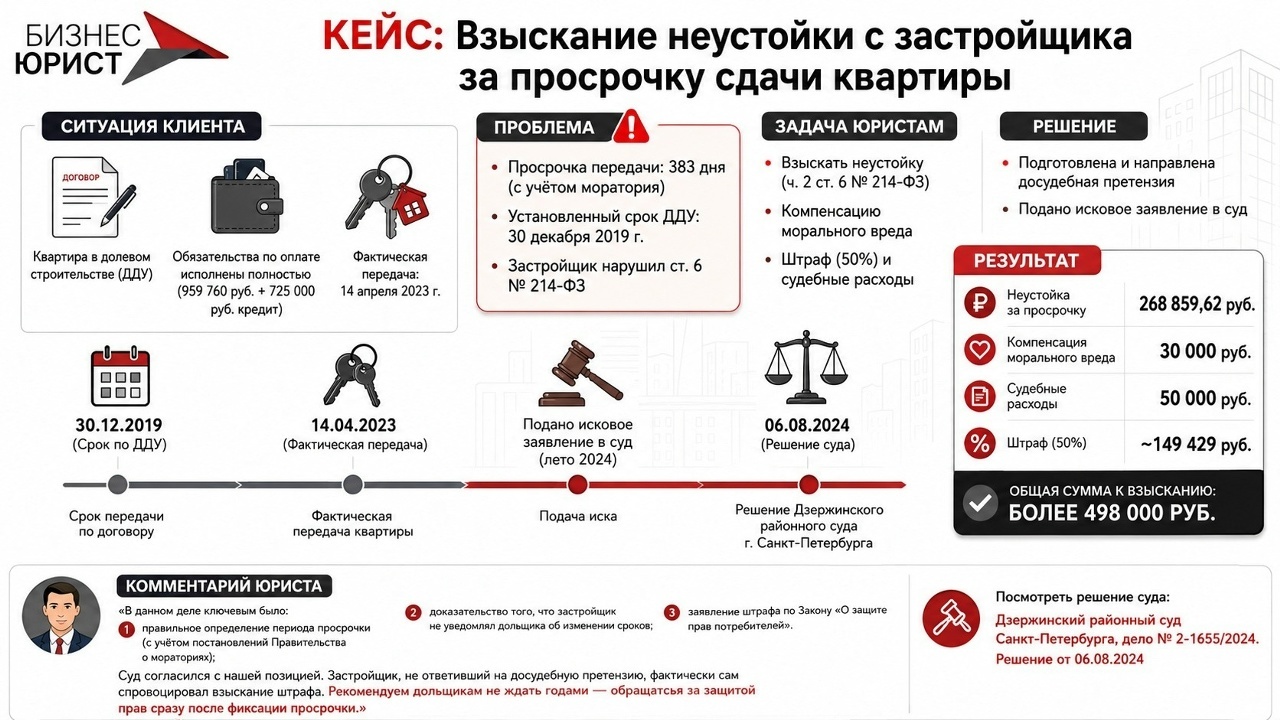

Кейс: Взыскание неустойки с застройщика за просрочку сдачи квартиры

К нам обратилась участница долевого строительства которая, приобрела право требования на квартиру в многоквартирном доме по договору уступки прав. Первоначальный договор участия в долевом строительстве (ДДУ) был заключён между застройщиком и третьим лицом.

Она полностью исполнила свои обязательства — оплатила квартиру как собственными средствами (959 760 руб.), так и за счёт кредита (725 000 руб.). Квартира принята без замечаний.

Проблема: Застройщик нарушил срок передачи квартиры, установленный ДДУ — 30 декабря 2019 года. Фактическая передача квартиры по акту приёма-передачи произошла только 14 апреля 2023 года. Просрочка составила 383 календарных дня (за период, не попадающий под мораторные ограничения).

Застройщик не выполнял обязанностей, предусмотренных ст. 6 Федерального закона № 214-ФЗ: не направлял уведомлений об изменении сроков строительства, не предлагал изменить договор и не предупреждал о переносе срока ввода дома в эксплуатацию.

Задача, поставленная клиенткой юристам: взыскать с застройщика неустойку за просрочку передачи квартиры, компенсацию морального вреда, штраф и судебные расходы.

Решение: Юристами компании была подготовлена и направлена досудебная претензия. Ответа не последовало.

В исковом заявлении заявлены требования:

  • неустойка по ч. 2 ст. 6 № 214-ФЗ (двойной размер, так как участник — гражданин);
  • компенсация морального вреда (ст. 15 Закона «О защите прав потребителей»);
  • штраф 50% от присуждённой суммы за отказ удовлетворить требования добровольно;
  • судебные расходы на оплату юридических услуг.

Результат:
Дзержинский районный суд Санкт-Петербурга решением от 06.08.2024 по делу № 2-1655/2024 удовлетворил иск частично, но взыскал все ключевые суммы:

  • 268 859,62 рубля — неустойка за просрочку передачи квартиры
  • 30 000 рублей — компенсация морального вреда
  • 50 000 рублей — судебные расходы (юридические услуги)
  • ~149 429 рублей — штраф (50% от взысканной суммы)

Общая сумма, присуждённая в пользу дольщика: более 498 000 рублей (без учёта госпошлины, от которой истец освобождён).

Комментарий юриста

«В данном деле ключевым было:
1. правильное определение периода просрочки (с учётом постановлений Правительства о мораториях);
2. доказательство того, что застройщик не уведомлял дольщика об изменении сроков;
3. заявление штрафа по Закону «О защите прав потребителей».

Суд согласился с нашей позицией. Застройщик, не ответивший на досудебную претензию, фактически сам спровоцировал взыскание штрафа. Рекомендуем дольщикам не ждать годами — обращаться за защитой прав сразу после фиксации просрочки».
